Przebudowa punktu ładunkowego

Informacje o projekcie
Zamawiający
PKP PLK S.A.
Nazwa zadania
Przebudowa punktu ładunkowego na stacji Lipa w ramach programu pozamilitarnych przygotowań Rzeczypospolitej Polskiej 2021 - 2035
Lokalizacja
Inwestycja została zrealizowana w województwie podkarpackim (powiat stalowolski, gmina Zaklików) na linii kolejowej nr 68 Lublin Główny – Przeworsk. Prace koncentrowały się na odcinku między km 89+092,17 a 89+991,65 toru nr 3a.
Termin i realizacja
18.04.2024 (podpisanie umowy)
18.07.2024 (rozpoczęcie robót) - 30.09.2025 (zakończenie robót)

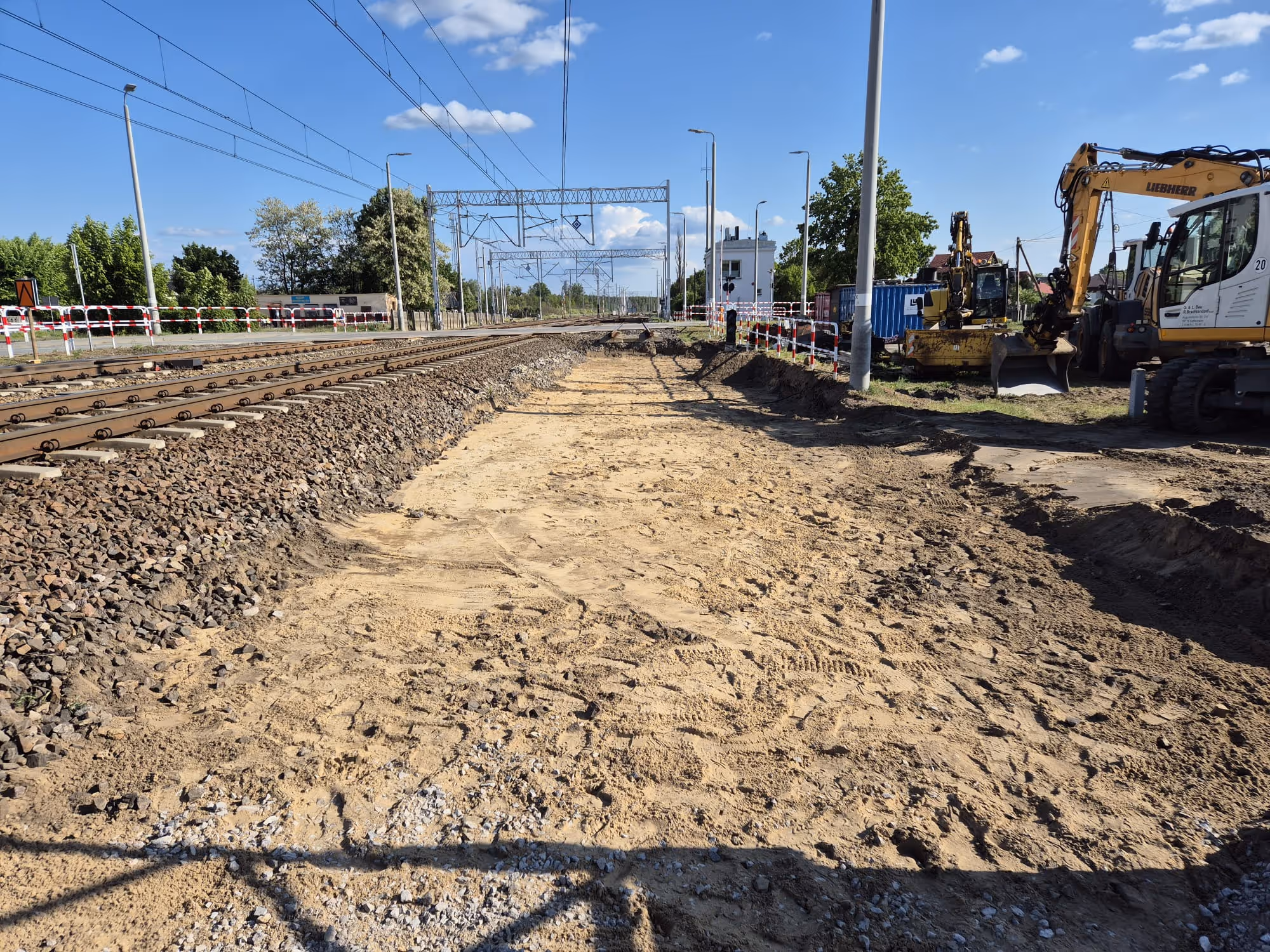

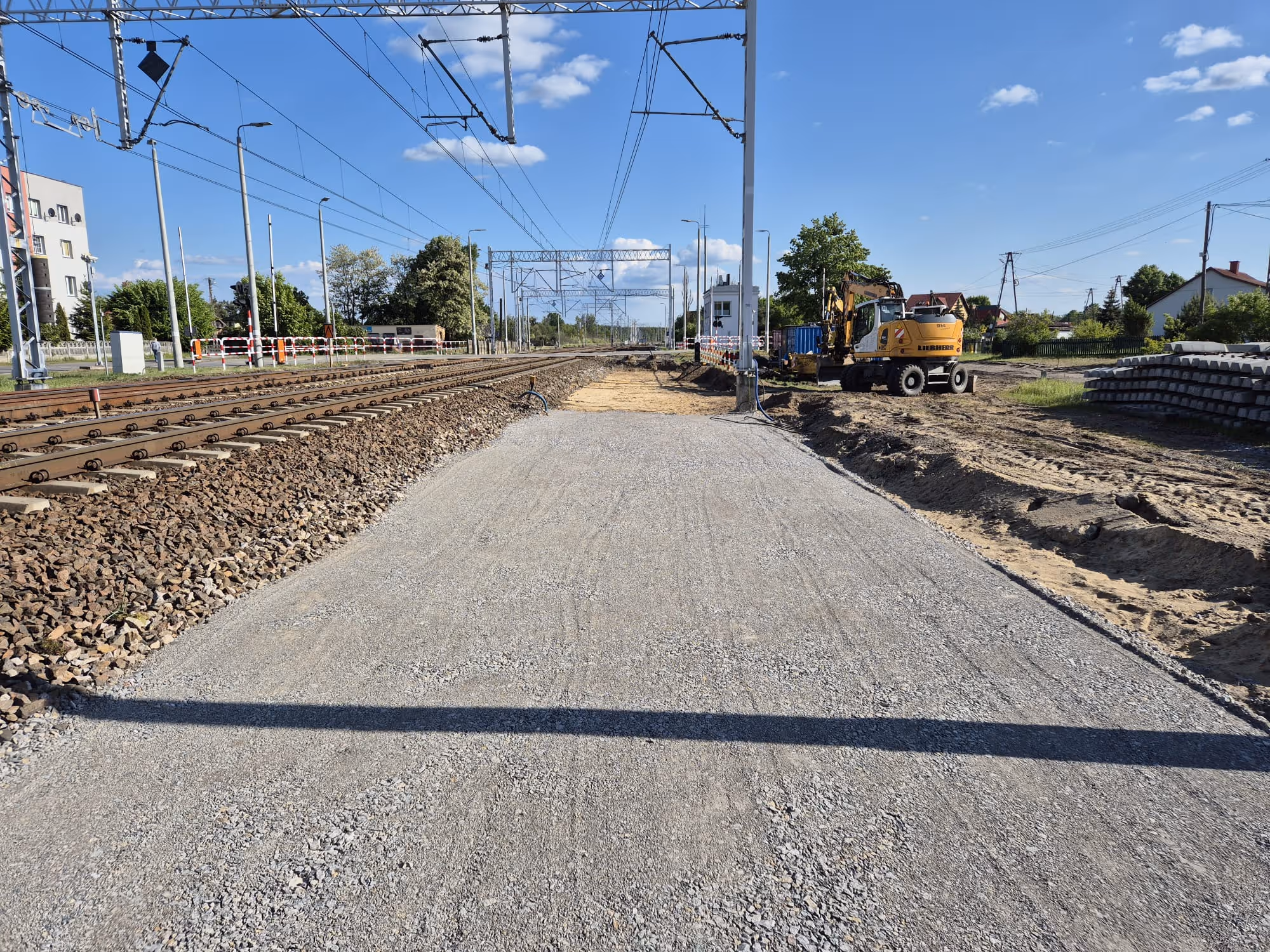

Jak przebiegała realizacja
Zakres prac
Projekt realizowany w ramach programu przygotowań pozamilitarnych RP na lata 2021-2035 obejmował:
Rampę czołowo-boczną:
- Wykonanie konstrukcji oporowej rampy wykonane z prefabrykowanych ścian typu L z betonu zbrojonego C35/45 (klasy XC4, XD1, XF2, XA1).

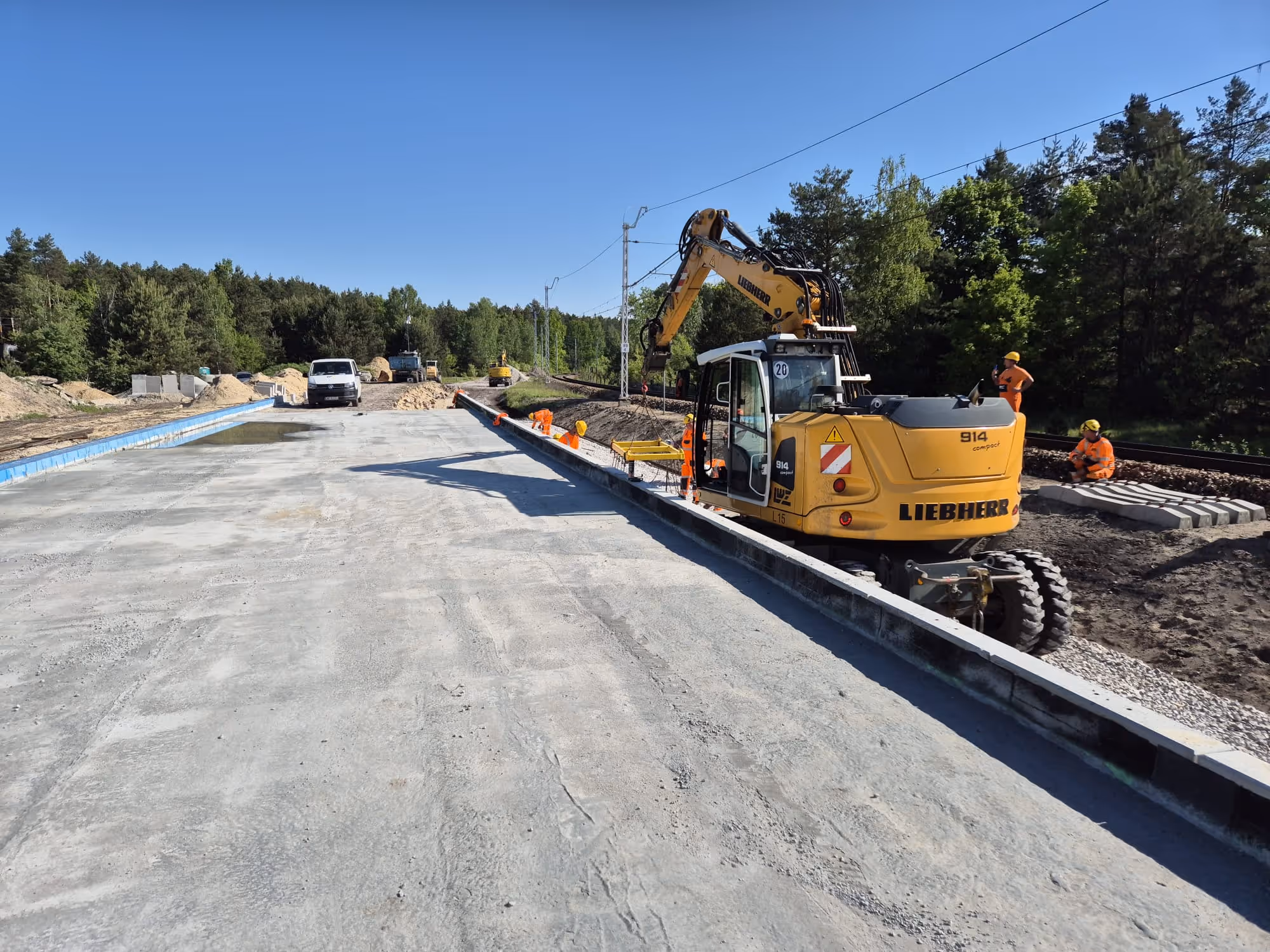

- Budowę nowej rampy czołowo-bocznej o parametrach:
- Długość użytkowa części bocznej – 350 m,
- Szerokość rampy bocznej – 8,0 m,
- Szerokość części czołowej – 12,5 m
- Długość części czołowej – 12,0 m
- Zabudowę nawierzchni betonowej z betonu klasy C35/45 (klasy XC4, XD3, XF4, XA1, XM3) o grubości 25 cm zbrojonej polimerowymi włóknami rozproszonymi.
- Wykonanie zjazdów z rampy do granic terenu kolejowego, skierowanych w stronę zewnętrznej infrastruktury drogowej wykonanych w technologii nawierzchni betonowej z betonu klasy C35/45 (klasy XC4, XD3, XF4, XA1, XM3) o grubości 25 cm zbrojonej polimerowymi włóknami rozproszonymi.









Układ torowy:

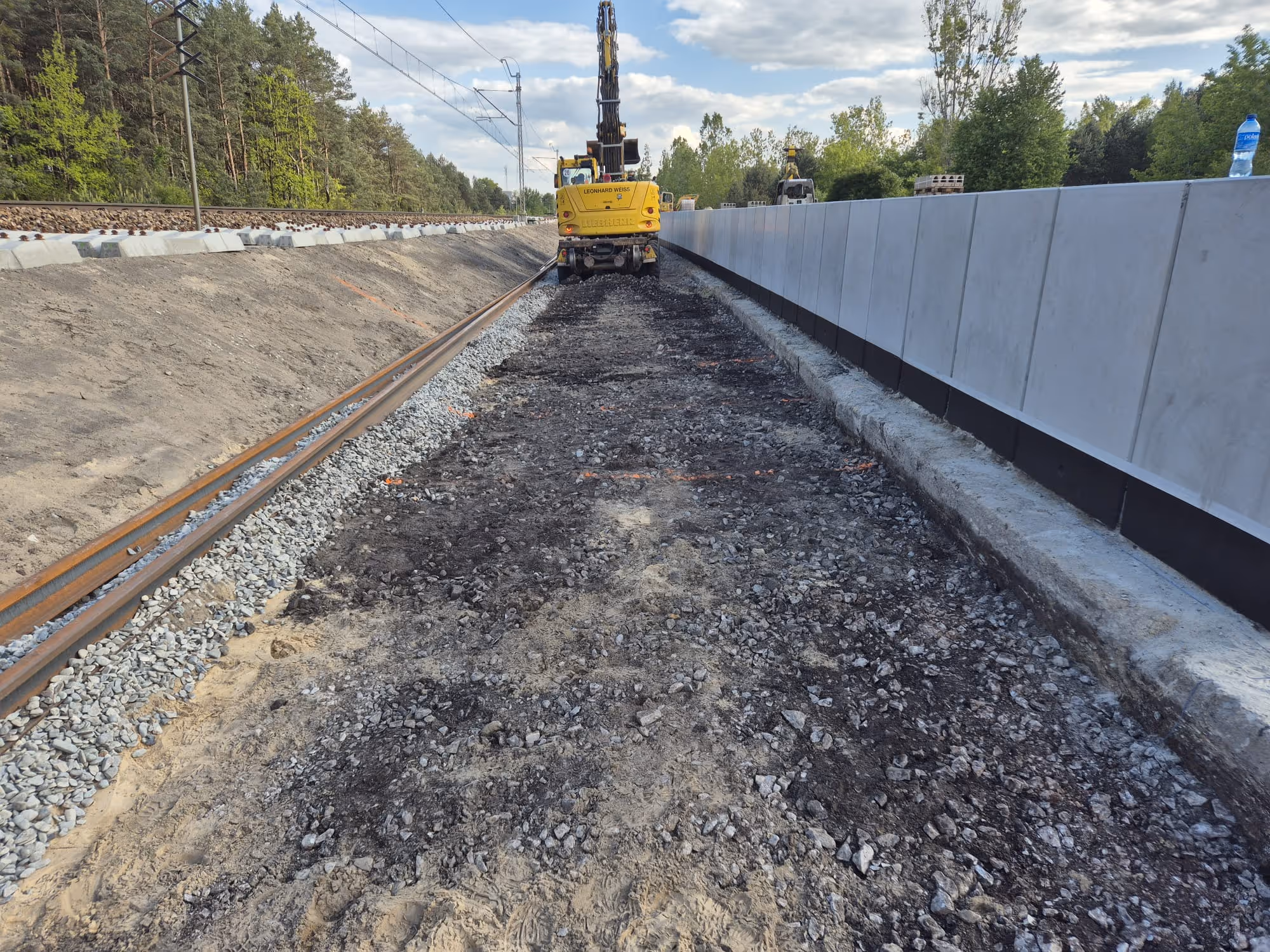

- Likwidację toru nr 3a od km 89+092,17 do km 89+410,533.

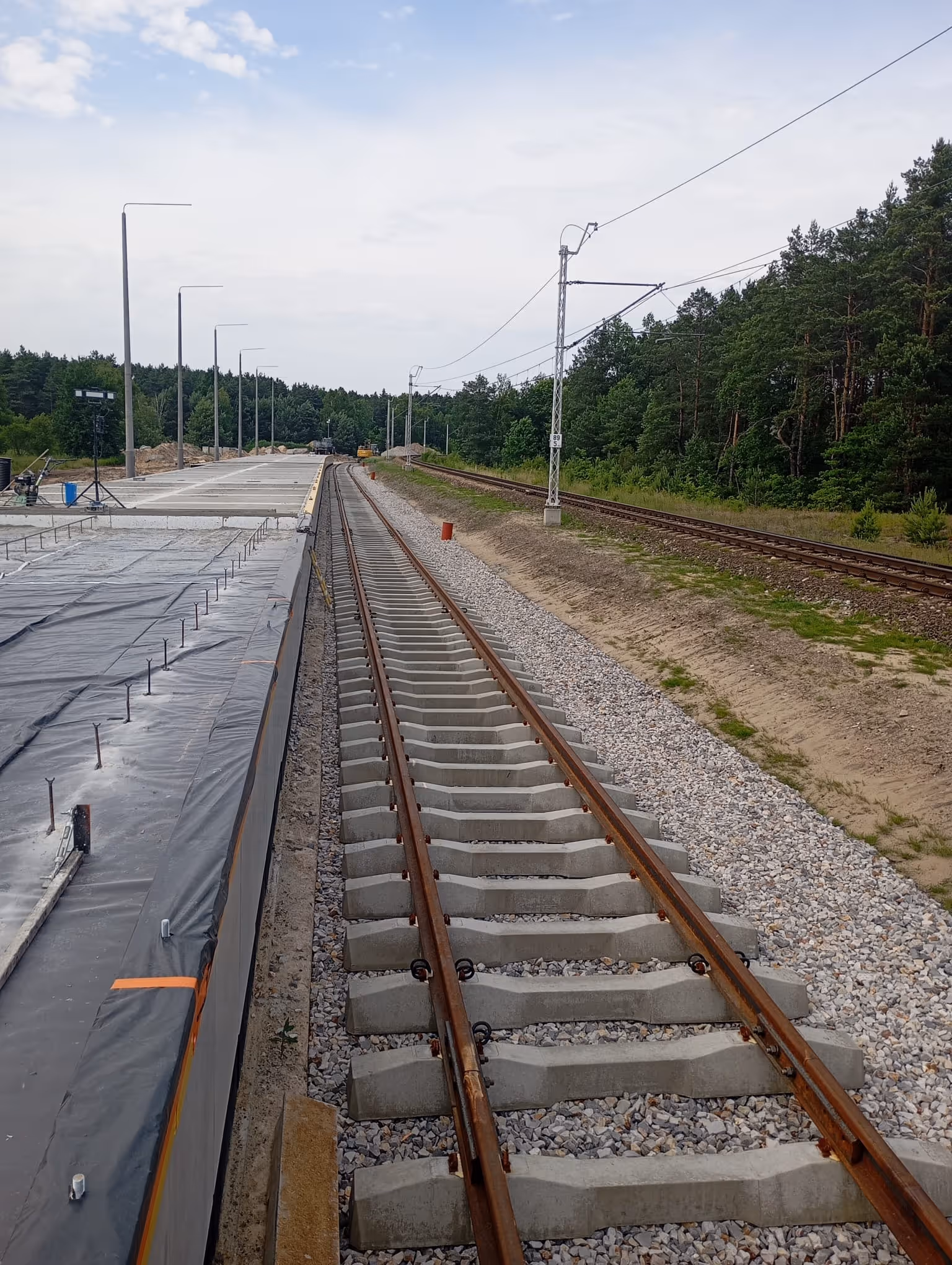

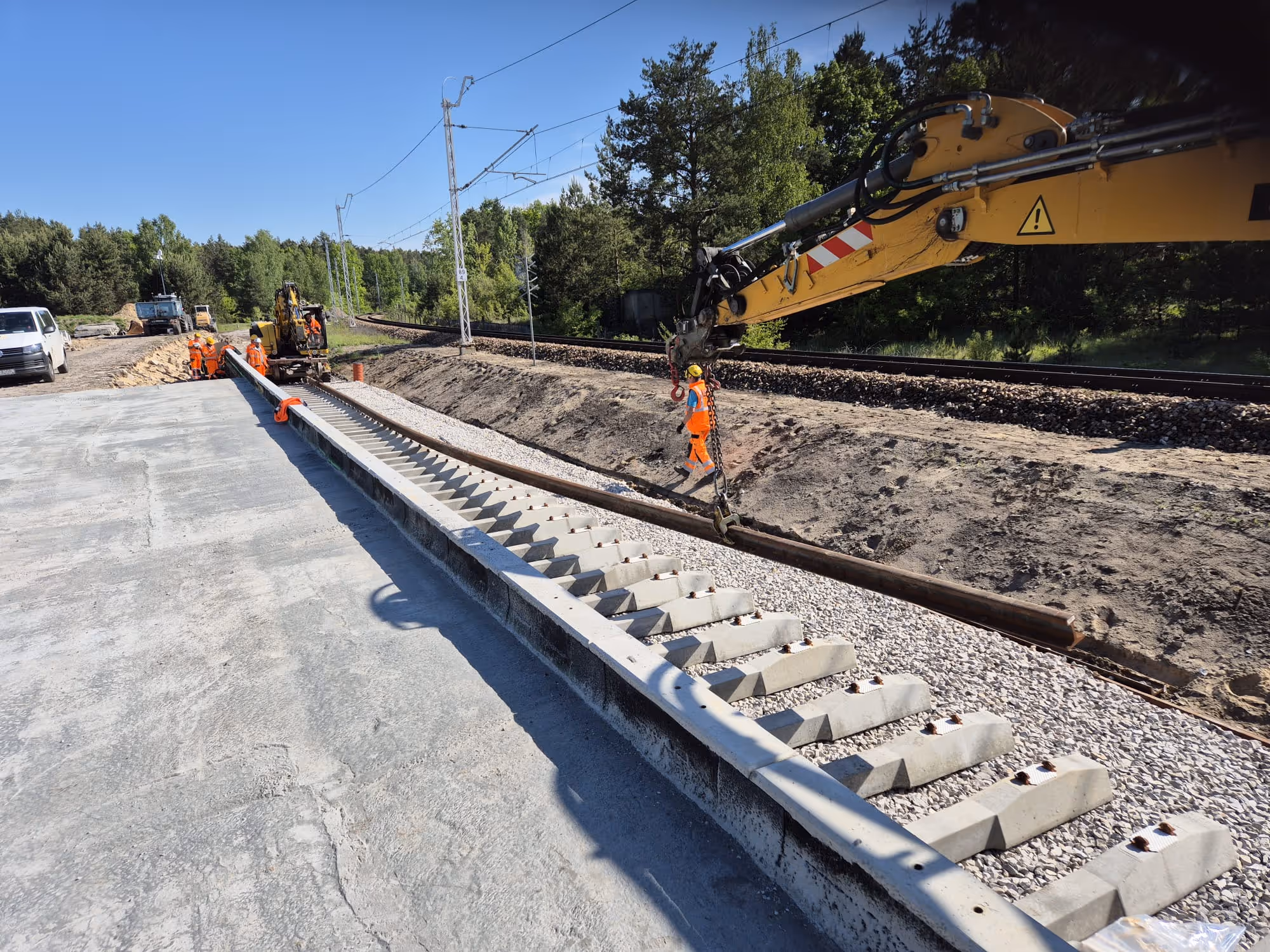

- Zabudowę nowej nawierzchni torowej toru nr 3a od km 89+410,533 do km 89+991,65 z zastosowaniem szyn typu 60E1 na podkładach strunobetonowych PS-83 wraz z zabudową stref przejściowych.
System odwodnienia i infrastruktura towarzysząca:
- Wykonanie kompletnego systemu odwodnienia liniowego rampy oraz torowiska.
- Likwidację kolizji oraz roboty związane z infrastrukturą energetyczną (zasilenie nowo projektowanych urządzeń energetycznych oraz oświetlenia rampy i dojazdów)
- Montaż elementów wyposażenia: zderzaków energochłonnych, barier zabezpieczających, uszynienia elementów stalowych.
Most kolejowy:
- Prace przy obiekcie inżynieryjnym w km 89,820 zakładały remont i wzmocnienie dźwigarów nośnych. Zakres robót obejmował między innymi:
- Zabudowę nowej konstrukcji chodnika technologicznego dla obsługi od strony zewnętrznej obiektu.
- Wykonanie nadbetonu płyty pomostowej wraz z gzymsami.
- Wykonania torkretu na powierzchni dźwigarów głównych ustroju nośnego.
- Wykonania płaszcza żelbetowego na ścianach skrzydeł oraz ławach podłożyskowych.
- Wykonania napraw powierzchni betonowych zaprawą typu PCC.
- Wzmocnienia ustroju nośnego taśmami z włókna węglowego typu FRP.

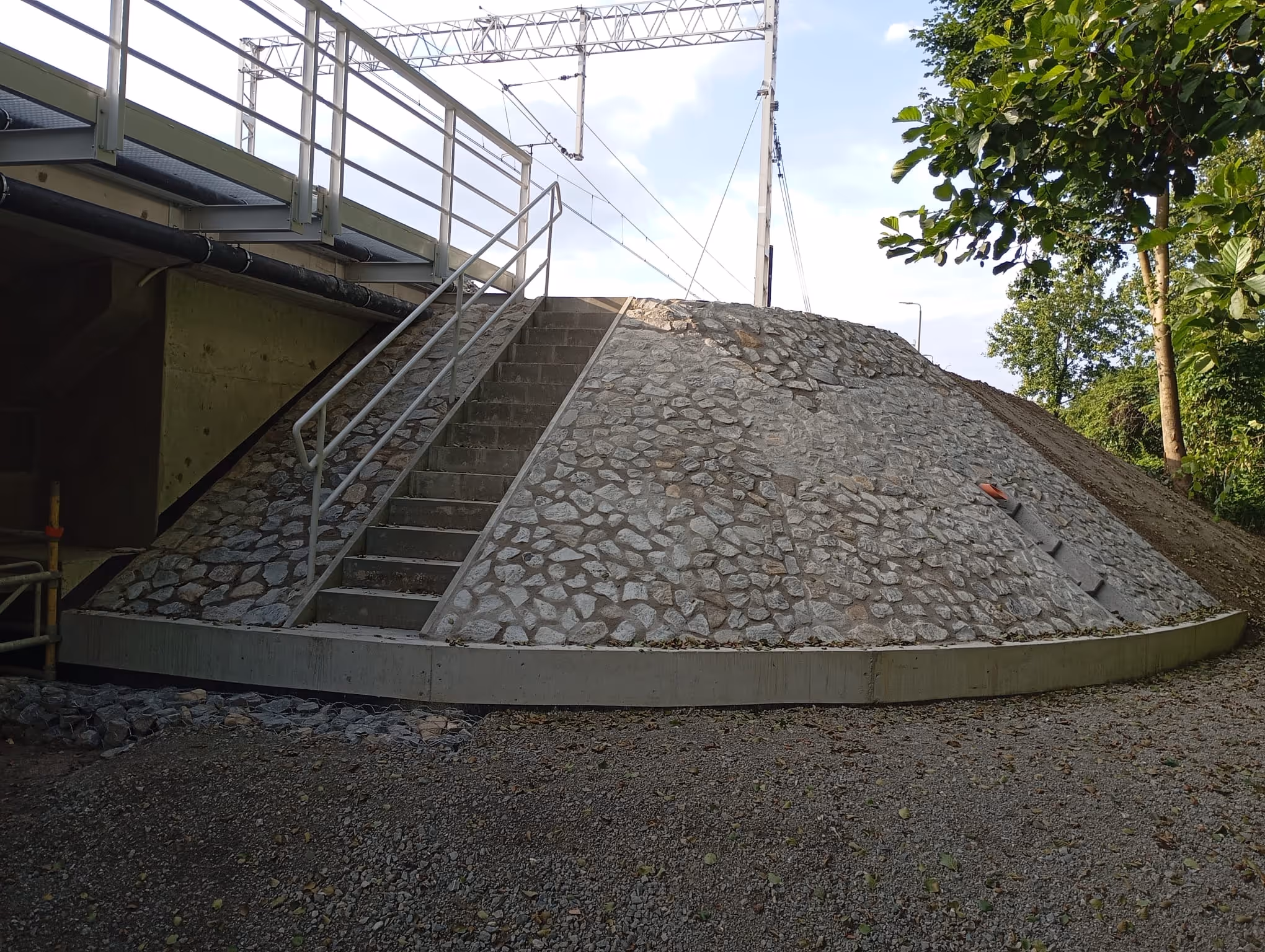

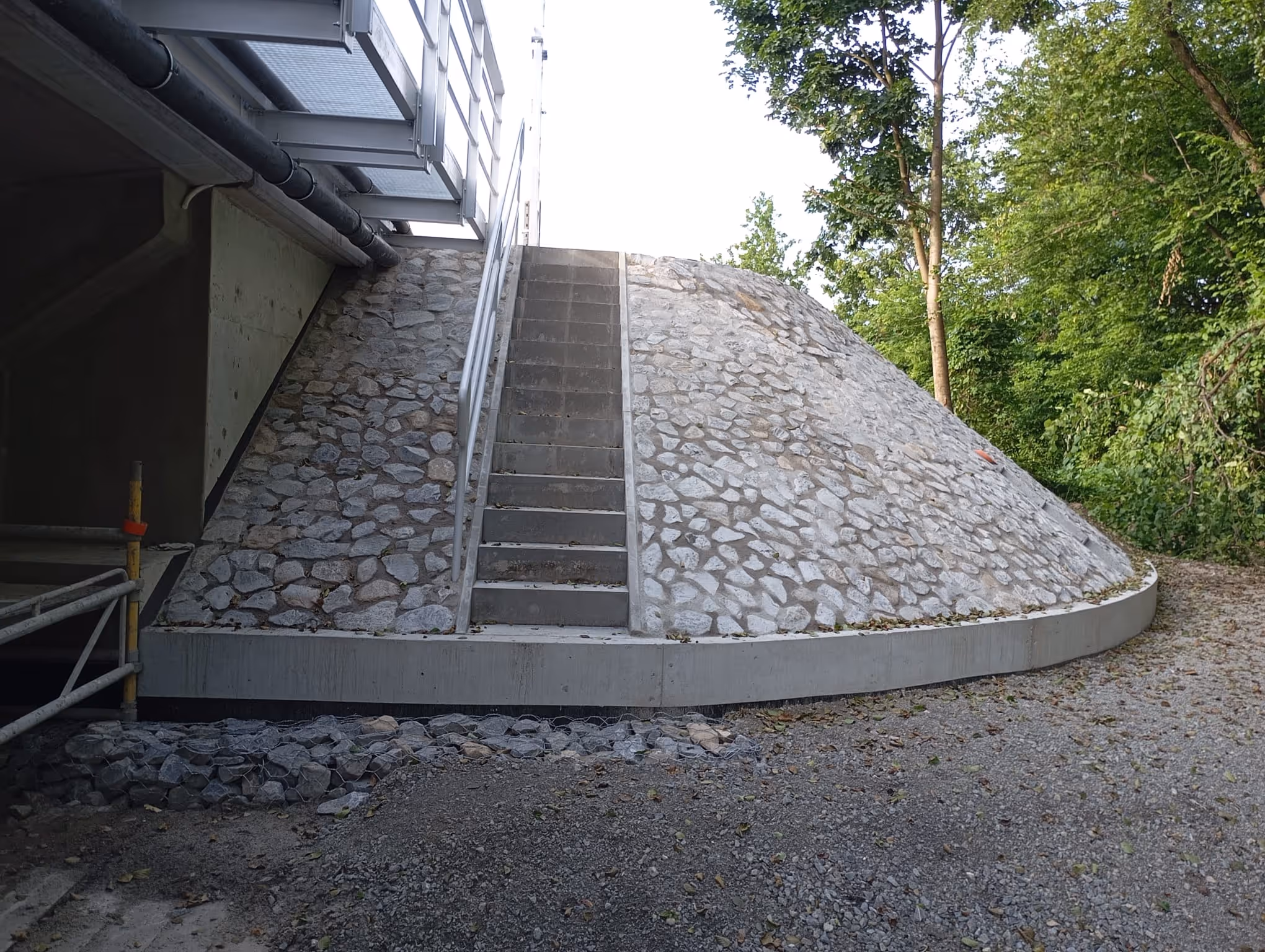

- Wykonanie schodów skarpowych dla obsługi oraz wykonanie umocnienia stożka skarpy kamieniem hydrotechnicznym.
